浅谈室内分布系统的组成与建设流程
山西分公司 张月星
随着我国移动事业的不断发展,网络建设逐渐深化,室外区域广覆盖已经基本完成,由于物体阻挡(包括:隔墙阻挡、楼层阻挡、家具和障碍物阻挡、厚玻璃阻挡、火车车厢内、电梯内)的原因,室内信号存在盲区和不稳定问题,解决室内手机信号的问题迫在眉睫,建设室内分布覆盖逐渐成为运营商关注的重点,建设室内分布系统是改善网络深度覆盖的重要手段。所以近几年来室内分布项目受到了运营商大力推广。
室内覆盖系统的原理就是利用室内天线系统将移动基站的信号均匀分布在室内每个角落,从而保证室内区域拥有理想的信号覆盖。
1、室分工程的组成部分

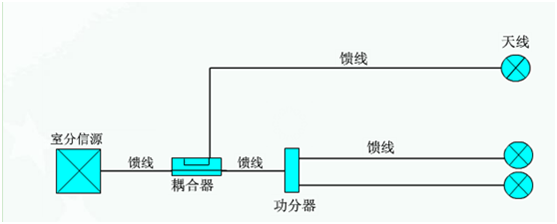

室内分布系统是由
①信号源:是指馈入分布系统信号的设备,如宏基站、微基站、射频拉远单元,直放站等类型的设备,信号源馈入分布系统的信号都是射频信号。

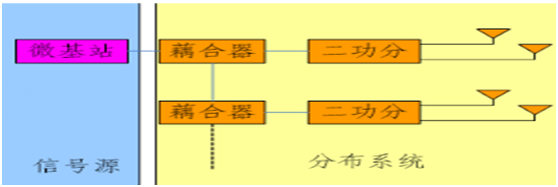

②分布系统:馈线,功分器,耦合器,室内天线等器件组成。
作用就是将移动基站信号均匀分布在室内每个角落,从而保证室内区域拥有理想的信号覆盖。
信源:为室内系统的信号来源,一般为RRU(射频拉远单元(Radio Remote Unit)、光纤直放站等。RRU是在远端将基带光信号转成射频信号放大传送出去。
馈线:用于传输射频信号,一般有二分之一馈线,八分之七馈线
功分器:功分器全称功率分配器,是一种将一路输入信号能量分成两路或多路输出相等或不相等能量的器件,也可反过来将多路信号能量合成一路输出,此时可也称为合路器 。用于均等分配信号,有二功分器,三功分器。
耦合器:在微波系统中, 往往需将一路微波功率按比例分成几路, 这就是功率分配问题。实现这一功能的元件称为功率分配元器件即耦合器, 主要包括: 定向耦合器、 功率分配器以及各种微波分支器件。 用于不均等分配信号,有5DB耦合器,6 7 10 15耦合器等.
天线:用于把射频信号转化为电磁信号,一般有吸顶全向天线,壁挂定向天线。
2、室分项目的建设流程。
1、招投标
运营商基本每两年组织一次室分项目的招投标,招投标也是是室分项目施工*普遍的模式,即运营商统一招投标之后,甲方提供设备和主材的模式运行,一般情况下只有参加招投标,取得中标以后,运营商划分一部分区域给乙方,然后乙方根据自己的中标区域,来选址报送甲方,在立项审批。
如果不是中标单位(像咱们许多分公司)可以选择挂靠运营,首先选择好小区,确定这个小区是不是运营商所规划的室分区域,然后就是尽快与小区物业或者开发商签订通信建设合作协议。一般情况下只要和物业签订了合同,而本小区又是运营商必建站点,我们就具备了主动权,然后和小区所在的区域中标单位商谈挂靠协议。
2、立项
基本拿到小区的物业合同之后,就能申请立项了,每家运营商的立项流程不太一样,但基本都是大同小异,首先是报备到所在区域的主管,然后主管会根据当年运营商室分项目的投资情况来具体立项,立项完成之后,有了项目编号,就能领料施工了。
3、施工
1.施工前准备工作
现场的考察:结合现场的特点,安排施工人员及相应的机具设备。
材料的准备:检测领取材料的外观质量、核对出厂质量合格证明书、核对数量、核对图纸、确定挂放设备位置、协调小区取电位置 、协调线路人员布放光缆并确定位置
2、综合布线施工
2.1 楼内馈线网线施工
n 接到设计院施工图后,做好现场勘察,与小区的相关负责人联系,了解相关设备的位置布放和单元区域的走线情况。
n 具体掌握客户和小区关于外线的接入办法,已便随时和小区管理人联系,保证工作期间的施工顺利进行。
2.2现场穿线
n 检查线槽是否和图纸上的点位对应,检查天花板和地下的线槽有无改动,确保穿线的顺利,一切没有问题后开始穿线。
n 按照施工图对应的点位贴好标签,其中包括跳线标签、配线架标签、面板标签,提供给客户一个便于管理的点位图,机房的电子方位图。
2.3电源线施工
n 和小区协调拉取电源线的位置,制定敷设计划,核定电源的规格,型号,电压等级及电缆绝缘。电缆外观检查,须有出厂合格证,外表绝缘层完好,无机械损伤,扭曲现象。
n 电源线 需套PVC管,用线钉固定牢固。
3,验收、审计
项目完工以后,做验收资料,然后监理组织验收,参加验收的单位有运营商本部人员、维护人员、监理,验收的项目达到设计覆盖要求即可。验收完成后,乙方根据施工的工程量报审,填写报审表,做竣工决算,然后审计单位会到施工现场审计工程量,出审定单,然后就是开票、回款。
以上就是整个室分项目的流程,期间*关键的环节就是立项,期间需要协调的部门和单位也比较多,如果我们想在某小区建设室内覆盖,首先是把这个小区的物业合同签订下来,和小区物业建立关系,然后在网络发展部、网络优化部门等部分运作,基本三方都配合的情况下,立项就没问题了。
2016年11月16日
