通信管道施工中常见问题及解决办法
一、开挖沟槽常见问题
1、开挖尺寸不够:
1)根据路况不同,管道沟槽开挖分两种:一是人工开挖,二是机械开挖。
2)机械开挖基本不会出现深度不够或者宽度不够等现象。
3)人工开挖大多出现在城区老街道和新修道路的引出、连接管道等地方,容易出现开挖尺寸不够。其主要是深度不够,现要求新修路段管道沟槽挖深不应小于1.5米。城区老街道花砖路面等管道沟槽挖深不小于1.2米。保障所铺设的塑料管顶部距离地面高度不小于0.8米,这样才能保障管道的**不被损坏。
2、沟槽的平整、夯实不到位:
1)如果使用机械开挖,开挖完成后需要人工进行沟槽的平整。
2)铺设管道之前需要对管基进行夯实处理,避免发生不均匀沉降,导致管道不通等现象。
3)要对沟槽内的碎石、硬土块、垃圾等清理干净,避免损伤塑料管。
二、管道的铺设
铺设管道时接头不错位,不打包,不包封管头不齐等问题:
1、在铺设塑料管之前,检查沟槽是否干净、整洁。
2、塑料管铺设中不能交叉错位,要分层平铺,管接头要错开。
3、塑料管铺设过程中,接头处需要进行包封处理。先采用保鲜膜等类似材料将管接头处缠裹严实,再使用混凝土进行包封。
4、管道铺设完成后,使用打包带将塑料管扎成捆。提高塑料管的整体性,防止塑料管在回填中发生错位、脱节等现象,造成管道不通。
5、塑料管铺设进入检查井后,要将管子摆放整齐,管头截平,管口与检查井窗口的内八字面平齐。
三、沟槽回填
回填不夯实,回填土不过筛,经常出现沉降的问题:
1、塑料管两侧及顶部要用细土或者细砂回填。回填高度不小于750px,进行夯实。
2、其余部分可用原土分层回填,进行夯实。
四、人孔检查井
检查井尺寸不够、外墙面不抹灰、不做垫层等问题:

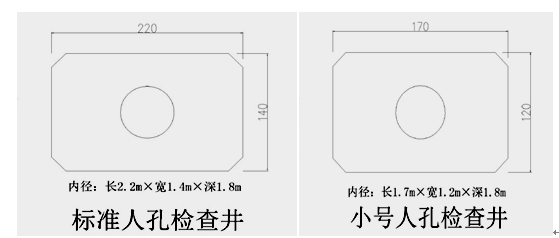

1、人孔检查井分为标准人孔检查井和小号人孔检查井。其内径尺寸分别为:长2.2m×宽1.4m×深1.8m和长长1.7m×宽1.2m×深1.8m(如上图所示)。
2、人孔检查井的地基与垫层。人孔坑挖好后,要将地基平整夯实,然后再做混凝土垫层,垫层厚度不小于375px。
3、检查井的砌筑。检查井砌筑时不论使用的是什么砖型,都要进行浇水,使砖、灰更好的结合,提高墙体的稳定性。
4、人孔检查井墙体抹面。墙体砌筑时严格对墙体进行内外抹面,抹面砂浆配比要合适,内墙面要光滑整洁。
5、管道窗口要呈八字型,八字口内面与塑料管管口面平齐,内面要光滑整洁。
6、上覆盖板的安放。吊装预制上腹盖板时,要先在墙体上表面坐上砂浆,使上覆盖板与墙体无缝结合,之后对板缝的内外拐角处抹灰,起美观和防水作用。
五、路面恢复
路面恢复不到位出现沉降等问题:
1、花砖路面的恢复。花砖下需要做混凝土垫层,垫层厚度不小于375px,防止出现沉降。花砖铺装时要注意与原路面的高度,新铺装的花砖要比原路面略高一点,防止沉降后低于原路面。花砖铺装时注意砂浆配比及砖与砖之间的缝隙,铺好的花砖不能出现松动现象。
2、混凝土路面的恢复。混凝土路面恢复时注意混凝土的配比及强度要求,另外要注意浇筑完成后对混凝土路面的养护工作。(建议使用商品混凝土)
六、扫尾工作
检查井标号不清晰、号码与竣工图纸不一致等问题:
1、井内管道窗口安装管孔分布图。
2、支架的安装要牢固,稳定。
3、人孔检查井的标号,要清晰、整齐。标号名称及号码要与竣工图纸一致。
